Una bacteria que corroe el acero inoxidable paraliza la reforma del paseo del dique de Levante de Torrevieja

El material de las barandillas está afectado por una contaminación bacteriana trasladada a través del embalaje, y la reapertura del primer tramo, prevista para este 1 de noviembre se retrasa al 23 de diciembre, en la que es la tercera prórroga del plazo de ejecución

Las barandillas de acero inoxidable del paseo del dique de Levante, en una imagen del pasado mes de julio.

D. Pamies

D. Pamies

D. Pamies

TORREVIEJA

Por decirlo sin tecnicismos: una bacteria que encuentra atractiva la superficie del acero inoxidable y que en determinadas condiciones se queda a "vivir" allí. Esa es la causa del tercer retraso en la entrega de la obra de rehabilitación del paseo voladizo del dique de Levante y su esperada reapertura, prevista tras la segunda prórroga concedida a la empresa adjudicataria por el Ayuntamiento de Torrevieja para este sábado 1 de noviembre.

La concejala de Obras y Servicios, Sandra Sánchez, señaló a INFORMACIÓN que muy pronto, el pasado mes de julio, tras la instalación de las primeras barandillas y pasamanos que deben colocarse a lo largo de los 1.200 metros lineales del paseo comenzó a detectarse que una capa de óxido cubría algunas zonas de las piezas. Sucedía sobre todo en las ubicadas en la zona que recae a poniente, a la dársena, con unas condiciones de temperatura y humedad específicas. Cuando el pasamanos se limpiaba de forma superficial el óxido desaparecía, pero volvía a reaparecer.

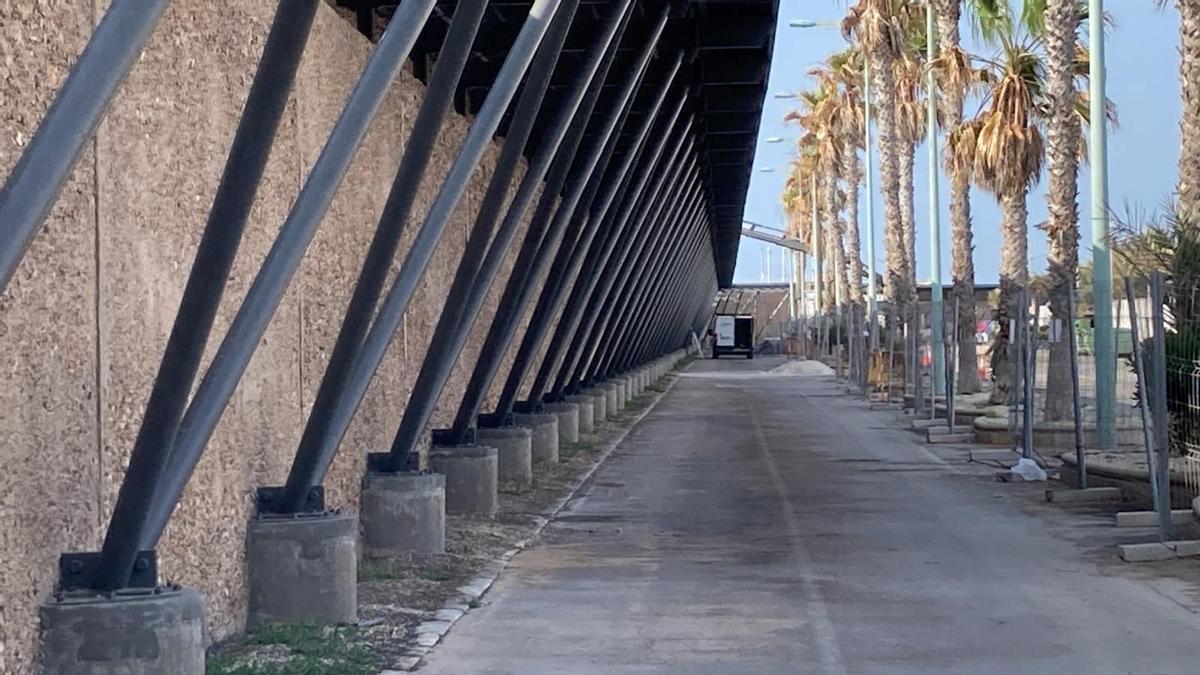

Aspecto de la estructura que sostiene el paseo voladizo del dique de Levante en Torrevieja

Aspecto de la estructura que sostiene el paseo voladizo del dique de Levante en Torrevieja, en una imagen del mes de junio / D. Pamies

Pruebas y ensayos

Los técnicos no se explicaban cuál podía ser la causa con un suministro de acero inoxidable nuevo, recién terminado y entregado, que supera en calidad al que se exigía en el pliego de condiciones del contrato. Se llevaron a cabo varias pruebas a través de la supervisión de las obras sobre todo para comprobar lo básico: si el material suministrado era realmente el que exigían las condiciones del contrato. El acero era exactamente el que se pedía en el pliego y su calidad la óptima: acero inoxidable austenítico AISI 316.

Han sido finalmente los expertos del Instituto Tecnológico AIDIMME, un centro de referencia en la investigación e innovación en materiales de la industria del metal con sede en Valencia, el que tras varios ensayos ha dado con la clave después de semanas de incertidumbre, aunque ya sospechaban cuál podía ser la causa. Se trata de una corrosión bacteriana por contaminación, trasladada a través del film plástico del embalaje en el que llegaron las piezas, -lo que dejó una característica huella sobre el material en forma de círculos-. El envoltorio dio margen para crear una película con unas condiciones microambientales entre el plástico y el material que propició que esa corrosión se extendiera. Las bacterias no se "comen" el acero inoxidable, pero en ciertos ambientes marinos -el dique está orientado a levante junto al mar-, sobre superficies secas, son capaces de sobrevivir.

Tiene arreglo. Pero no inmediato. Las piezas que ya están ubicadas hay que pulirlas, proceso que se debe aplicar también a las juntas de las soldaduras, para impedir que este tipo de corrosión microbiana penetre en el material en caso de darse de nuevo. Eso no cambia su aspecto exterior. De hecho, lo hace más reluciente todavía a la vista.

El primer tramo del paseo voladizo hasta la escultura de la Bella Lola se abrirá el 23 de diciembre. El segundo a mediados de febrero. Y el último hasta el faro el 27 de marzo. Pero todo el trazado peatonal de la parte inferior del paseo voladizo estará disponible para los usuarios -y pescadores con caña- desde finales de diciembre.

Accidental

Sánchez explicó a INFORMACIÓN que se trata de una causa de retraso totalmente accidental que no es imputable ni al Ayuntamiento ni a la empresa adjudicataria, CHM. Esta circunstancia quedará recogida en el informe que permitirá ampliar administrativamente el plazo de ejecución en los próximos días. En este sentido señaló que es el proveedor de las piezas de pasamanos y barandillas de acero inoxidable, Metalistería Barceló, que las ha diseñado específicamente para este proyecto concreto, el que se hace responsable de asumir el sobrecoste de llevar a cabo el pulido de los 400 metros lineales que están instalados, además de proporcionar el nuevo material retirando el que ya se encontraba en la obra y en stock, en torno a otros 800 metros.

El proyecto figura un suministro de mil metros de barandilla exterior, la que da al dique y el mar y mil para la interior la que recae en la dársena, con características de altura diferentes según su ubicación y valorado en 470.000 euros.

Pérgolas

El mismo problema que ha afectado a las barandillas se presenta en las columnas de las pérgolas situadas en las zonas de mirador de paseo. No es necesario sustituirlas tampoco. Solo pulirlas. Pero su montaje final se había retrasado a la espera de los resultados de los informes, lo que se podía comprobar a simple vista en las últimas semanas.

Fechas de apertura

Aunque las fechas no son definitivas, la nueva programación de apertura por tramos del popular paseo voladizo, que se enmarca en las de renovación de la fachada marítima, está diseñada de modo que el próximo 23 de diciembre, ya en Navidad, pueda estar habilitado el tramo que discurre entre el arranque del dique que no esté afectado por otras obras -las de la pasarela al centro de ocio- y la escultura de la Bella Lola donde el paredón hace "curva". En febrero se podría reabrir un tramo amplio de unos quinientos metros más y en marzo el tramo final de todo el paseo hasta el faro de levante. La concejala del área, Sánchez ha hecho este viernes una precisión importante: todo el trazado peatonal de la parte inferior del paseo voladizo, más de 1.200 metros lineales que dan a la dársena portuaria, estará disponible para los usuarios -y pescadores con caña- desde finales de diciembre, con la primera apertura.

Nuevo tablero, luminarias, banco corrido y led

Desde la última visita del alcalde de Torrevieja, Eduardo Dolón, y otros miembros del equipo de gobierno a las obras el pasado mes de junio, la obra ha seguido avanzando en otros aspectos como la sustitución completa de las luminarias a lo largo de más de un kilómetro lineal que tiene la intervención de reparación. También en la instalación de la iluminación led turística, que está completada, y sobre todo la conclusión del tablero especial de madera tecnológica con una base de tramex de fibra de vidrio sobre unos 9.800 metros cuadrados -que sustituye a los tablones de madera-, además de la disposición del banco corrido de hormigón que es una de las características más visibles de la renovación.

El plazo de ejecución inicial de la obra, que comenzó en noviembre de 2024, era de nueve meses, y debía haber concluido el pasado mes de julio. En junio, durante la visita a las obras, se confirmó la primera prórroga a agosto. La segunda se solicitó en agosto hasta el 1 de noviembre. Ambas se explicaron en las condiciones meteorológicas que retrasaron el proceso de limpieza e imprimación de la estructura del paseo voladizo y la falta de suministros, en especial los bancos prefabricados, mobiliario y el sistema de iluminación turístico, que en esta obra está subvencionado con fondos europeos.

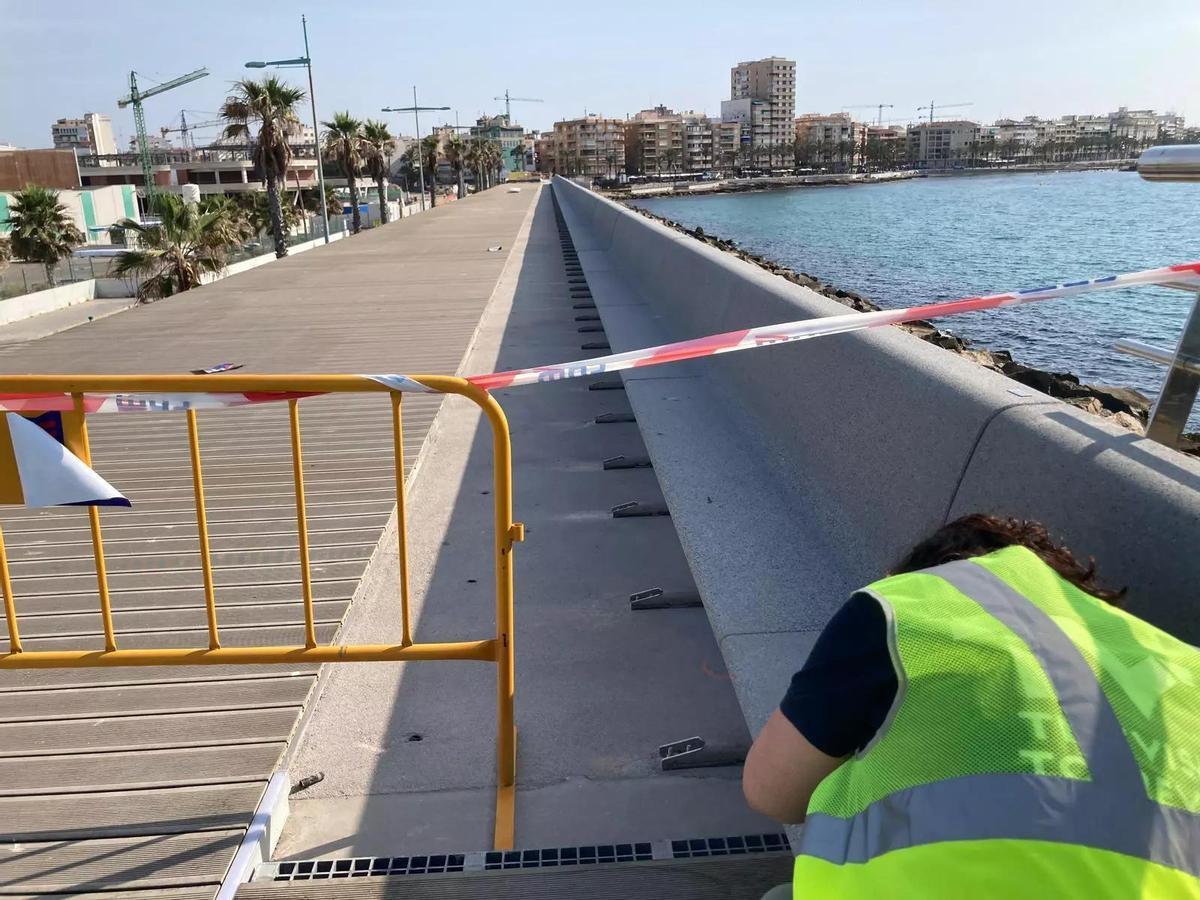

Obras de renovación del paseo del dique de Levante de Torrevieja, en una imagen del pasado mes de junio

Obras de renovación del paseo del dique de Levante de Torrevieja, en una imagen del pasado mes de junio / D. Pamies

La obra de reparación y remodelación del paseo, que conlleva una inversión de 6.543.733 euros (IVA incluido), fue adjudicada a CHM tras un tortuoso expediente de redacción del proyecto y adjudicación de la obra que se prolongó durante más de tres años. No cambia sustancialmente su aspecto actual, pero sí que renueva de forma integral la mayor de sus elementos para que la conservación sea mucho menos costosa que la que ha afrontado el municipio durante los últimos 25 años: este paseo voladizo se inauguró en 1999.
