TORREVIEJA
Así es el pavimento de los nuevos paseos del cantil de la bahía y la feria de Torrevieja
La rampa de acceso al paseo del Dique de Levante y de conexión al centro de ocio del Puerto no estará terminada hasta final de año

D. Pamies

Las obras de urbanización del entorno portuario de Torrevieja avanzan, aunque con bastante retraso, y comienzan a "dar la cara" perfilando la nueva imagen del litoral urbano. Uno de los elementos más relevantes del nuevo espacio de hostelería y ocio diseñado como transición peatonal entre la zona turística portuaria y la ciudad es la elección del pavimento que cubrirá miles de metros cuadrados de la fachada marítima junto a los edificios de establecimientos de franquicias que ahora se terminan de acondicionar.
Ha habido que esperar a los hechos consumados para comprobar sobre el terreno cuál será la nueva estampa del emblemático perfil portuario torrevejense, ya que el Ayuntamiento de Torrevieja ha evitado mostrar el aspecto final de los principales elementos de unos proyectos que suponen una inversión pública millonaria. El valor de las obras adjudicadas por el gobierno municipal del Partido Popular para la reurbanización del área en torno al centro de ocio -construido por la iniciativa privada-, asciende a 42 millones de euros.
Durante más de cuatro décadas la pésima calidad del pavimento del paseo de La Libertad, que se demolió en el ámbito de estas obras de reurbanización, siempre estuvo en el centro de la polémica. También presenta deficiencias la solera del actual del paseo Vista Alegre, limitada por su ubicación sobre un aparcamiento subterráneo.

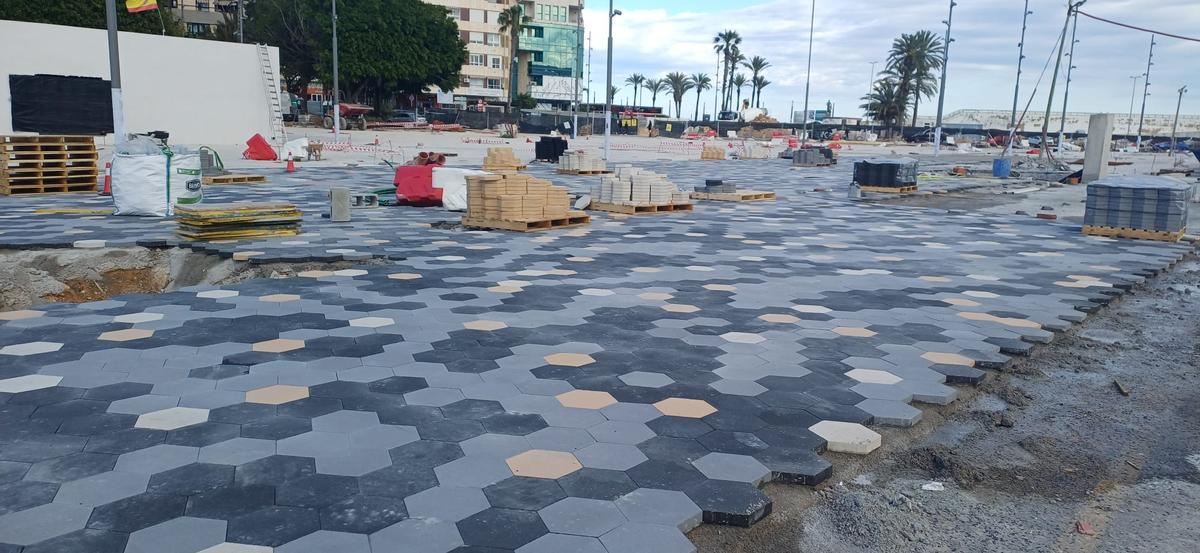

Aspecto del pavimento de hormingón esmaltado del recinto ferial / D. Pamies
Natural y hormigón
En el paseo del cantil de la bahía entre el bar La Marina y la Lonja pesquera se está empleando piedra natural de un color tierra claro. Un material de alta calidad para la senda peatonal junto al mar, que también contempla la adecuación de espacios para una parte de los puestos del mercadillo de artesanía, "los hippies", en el entorno de la Aduana.
El Ayuntamiento ha realizado un importante esfuerzo de inversión entre esta obra (5.845.298 de euros) y la rehabilitación de lo que antaño fue el Muelle Mínguez, todavía de resultado incierto. Está prevista la instalación de una fuente y se ha descubierto el cantil de sillería del antiguo espigón, protegido patrimonialmente en el PGOU, que se encontraba sepultado bajo el asfalto desde el condicionamiento del puerto en la década de los 50. Esta actuación adjudicada a la empresa González Soto supone una inversión de 2.191.180 euros, con un sobrecoste del 49 % sobre el presupuesto inicial.
Sin embargo, el Ayuntamiento no ha actuado para desmantelar la explanada de hormigón con la que el Real Club Náutico cegó el cantil de Poniente del Muelle Mínguez para realizar un aparcamiento privado meses antes del comienzo de las obras de remodelación del puerto, lo que desvirtúa el objetivo final de recuperación patrimonial.

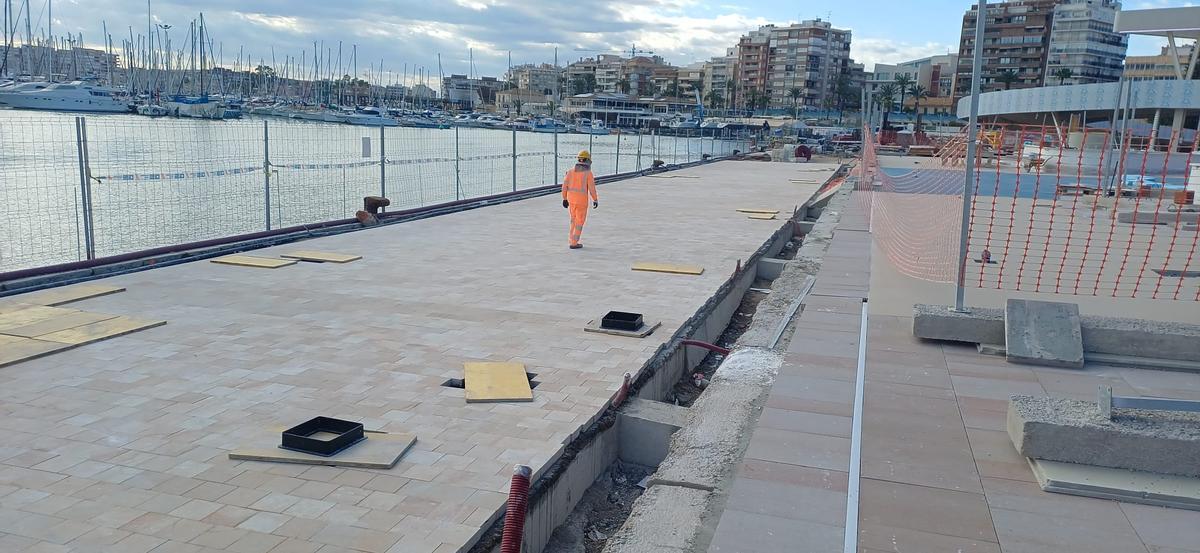

Pavimento del paseo del cantil de la bahía, entre el mar y la zona de ocio / D. Pamies
Resistencia
Para los más de 20.000 metros cuadrados que antes ocupaba el demolido paseo de La Libertad y dos de los carriles de la misma avenida se está empleando pavimento de hormigón esmaltado, con dibujos geométricos en distintas tonalidades. La elección de este último material, con espesores de ocho y cuatro centímetros según su ubicación, ha tenido en cuenta el peso de las atracciones de feria que deben soportar para su mantenimiento sin fracturas. Bajo ese mismo pavimento se ha construido una solera de hormigón. Esta obra fue adjudicada por 8.935.683 euros al Grupo Hozono.
Retrasos
La empresa González Soto ha reclamado una ampliación del plazo de ejecución de su contrato, que ha sido validada, para ejecutar la obra del paseo del cantil, con tres meses más, hasta junio. Justifica la ampliación en un informe en el que señala a la Cofradía de Pescadores, la empresa mixta del ciclo integral del agua Agamed (Veolia) y a la concesionaria del centro de ocio por provocar ese retraso. La reurbanización del recinto ferial podría estar terminada para el mes de junio, tras solicitar la adjudicataria una ampliación el pasado mes de diciembre, en este caso sin variar el importe del contrato.

D. Pamies
La rampa de acceso al dique de Levante y al propio centro de ocio no estará terminada hasta el mes de diciembre. La empresa que realiza las obras, del Grupo Hozono, suma un retraso de más de seis meses en la ejecución justificados en los cambios del proyecto para consolidar la estructura con pilotaje. En esta obra, adjudicada por 2.630.000 de euros se incluye una fuente ornamental junto al mar presupuestada en medio millón de euros.
Ese retraso implica, también, que el acceso al paseo voladizo y la planta superior de la zona comercial solo se podrá realizar por escaleras lo que, hasta su culminación, dejará fuera de su disfrute a muchos peatones.

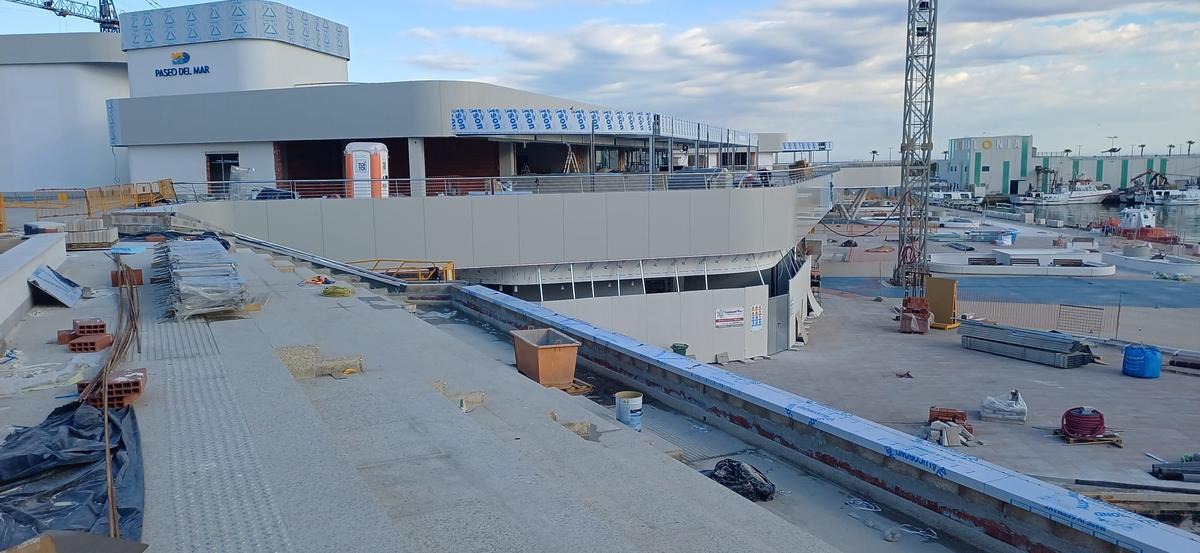

Mirador a la bahía de la nueva zona de ocio / D. Pamies
Paseo del Mar
El empresario concesionario del nuevo centro de ocio, adjudicado por la Generalitat, ha declarado que en función de sus intereses corporativos no puede esperar más tiempo a las obras del Ayuntamiento y los edificios abrirán sus puertas a finales del mes mayo, al margen de la situación inacabada del entorno. En estos momentos se está ultimando la adecuación de los locales de hostelería, la bolera y los multicines con la jardinería.
