Nuevo retraso en las obras del puerto de Torrevieja: la finalización del paseo del cantil de la bahía se aplaza al 15 de agosto

La adjudicataria del proyecto, que supone una inversión de 5 millones, justifica la petición en los cambios impuestos por la Generalitat y vuelve a señalar de nuevo al Centro de Ocio

Nuevo retraso en las obras del puerto de Torrevieja: el Ayuntamiento acepta una ampliación de plazo para la conclusión del paseo del cantil de la bahía hasta mediados de agosto

D. Pamies

¿Ya nos sigues?Márcanos como medio preferente
Añádenos en Google
D. Pamies

D. Pamies

TORREVIEJA

La junta de gobierno local de Torrevieja aprobó el pasado viernes la segunda modificación del contrato de las obras de remodelación del cantil del muelle pesquero y la urbanización del entorno del Muelle Mínguez, adjudicadas a la empresa González Soto. La firma ganó el concurso por cinco millones de euros con una mejora que aseguraba que podía reducir el plazo de ejecución de cinco a cuatro meses. El Ayuntamiento adjudicó la obra en noviembre de 2025. La fecha de formalización del contrato, empleada para que comience a correr oficialmente el plazo, no figura en la documentación pública del expediente.

No es la primera

Con esta decisión, la fecha prevista de finalización pasa a ser el 15 de agosto de 2026. Esta no es la primera ampliación del plazo. El expediente recoge que la junta de gobierno ya aprobó una prórroga anterior el 30 de marzo de 2026, que situó entonces la fecha final de la obra en el 15 de junio de este mismo año.

La mayor parte del paseo, donde la pavimentación con piedra natural en blanco ya está concluida, ha estado abierta al público durante este fin de semana de inauguración del centro de ocio Paseo del Mar. Aunque en precario, con una recepción parcial aprobada por junta de gobierno el 11 de junio que abarca 1.192 metros cuadrados del paseo y 2.409 del entorno del muelle y el edificio de Aduanas. Las obras contemplan la reurbanización del cantil del antiguo muelle pesquero, donde más por criterio de ahorro de costes que de preservación se han mantenido los antiguos norays. La iluminación no funciona. La fase más retrasada de estas obras es la que afecta al entorno del edificio de Aduanas donde está prevista una fuente y el recinto para reubicar una parte de los puestos de artesanía de los hippies.

El Ayuntamiento recepcionó de forma parcial una parte de la obra para que pudiera estar abierta para a la apertura del centro comercial

A estas obras se suma la rehabilitación del muelle Mínguez, valorada en 2,1 millones tras un incremento al alza de su presupuesto inicial en un 50 %. Una obra de puesta en valor del patrimonio local desvirtuada por la autorización municipal y del Consell a la construcción de un aparcamiento para el Real Club Náutico sobre la lámina de agua en su cantil de Poniente y la enorme rampa peatonal del centro comercial en el muro descubierto ahora con estas obras, a Levante. El plazo de ejecución de estas obras ya fue ampliado hace unas semanas.

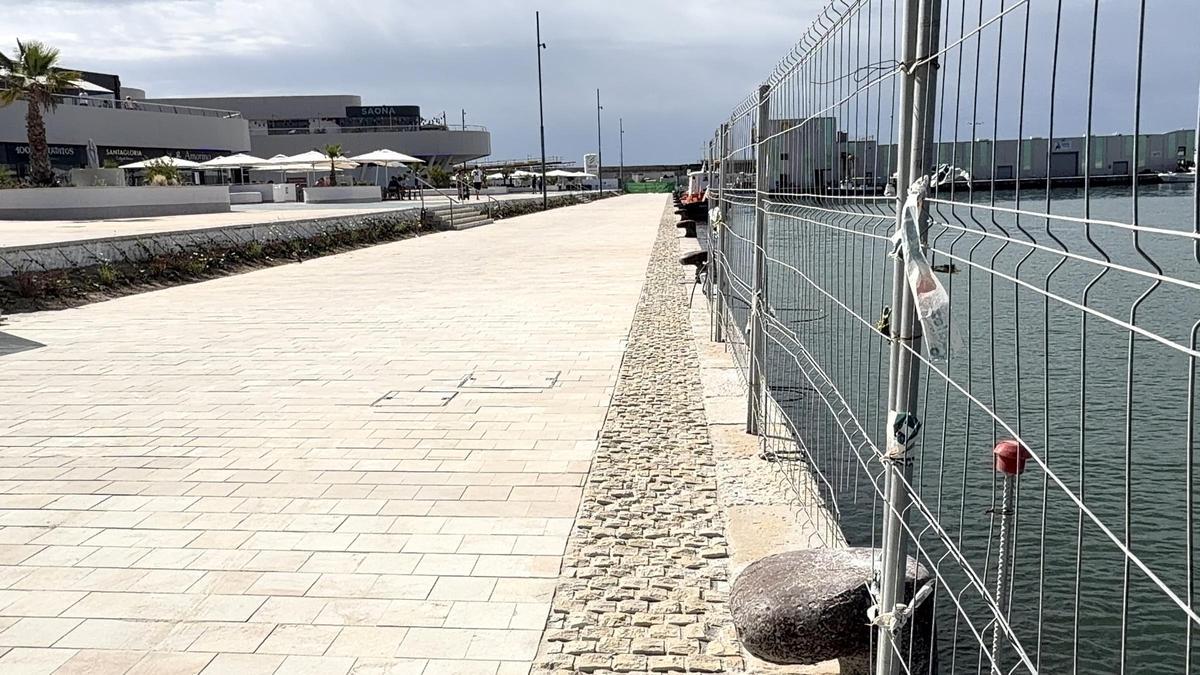

Aspecto del paseo del cantil de la bahía abierto al público de forma parcial este fin de semana

Aspecto del paseo del cantil de la bahía abierto al público de forma parcial este fin de semana / D. Pamies

Causas sobrevenidas

La nueva ampliación se justifica por causas que el informe técnico considera sobrevenidas, imprevisibles y no imputables a la empresa adjudicataria. El documento asegura que los retrasos no se deben a una falta de cumplimiento del contratista, sino a cambios surgidos durante la ejecución de la obra.

Uno de los motivos principales es la variación de los criterios planteados por la Dirección General de Puertos, Aeropuertos y Costas de la Generalitat Valenciana sobre distintos aspectos del proyecto original. Esas observaciones afectaban, entre otros puntos, a la accesibilidad, el pavimento, las instalaciones, los servicios afectados, el mobiliario urbano, la jardinería y la coordinación con el Centro de Ocio.

Realidad de la obra

El informe explica que esas indicaciones obligan a adaptar soluciones ya previstas en el proyecto a la realidad física de la obra y al funcionamiento futuro del ámbito portuario. Por eso, el Ayuntamiento sostiene que no se trata de una simple reconsideración del diseño inicial, sino de ajustes derivados de la supervisión técnica de la administración titular del espacio portuario.

El segundo motivo está relacionado con los cambios ejecutados en el Centro de Ocio Paseo del Mar, situado junto al ámbito de actuación. Según el expediente, esa obra modificó el drenaje de la rampa de acceso, algunos pilares y las cotas finales de la pavimentación, lo que obliga a adaptar también la urbanización del cantil.

⚓ Inversión Municipal en el Puerto de Torrevieja

Principales actuaciones y estado de ejecución
📋 Obra 📊 Estado 💶 Coste (€)
Electrificación secundaria y pavimentación del recinto ferial En ejecución · Hozono 8.935.683
Rehabilitación paseo del dique de Levante En ejecución · CHM 6.543.733
Nuevo paseo cantil de la bahía junto al centro de ocio En ejecución · G. Soto 5.845.298
Electrificación primaria del recinto portuario En ejecución · Hozono 4.425.006
Repavimentación acceso dique En licitación 3.929.412
Red de pluviales Agamed 3.880.294
Casetas de los hippies Por licitar 3.500.000
Rampa dique de Levante Hozono 2.630.583
Adecuación muelle Mínguez G. Soto 2.191.018
Acceso provisional Hozono 555.163
💰 Total inversión 42.436.190 €
Fuente: Ayuntamiento de Torrevieja · Elaboración propia

Red de pluviales

Como consecuencia de esos cambios, se replantea parte del pavimento, utiliza piezas más pequeñas para ajustarse a las nuevas pendientes, incorpora jardineras no previstas inicialmente y ejecuta una nueva red de pluviales para facilitar la evacuación del agua.

En cuanto al presupuesto, el certificado consultado no incluye una cifra económica ni detalla un incremento del coste del contrato. El documento menciona el presupuesto dentro de las observaciones técnicas y de los ajustes del proyecto, pero la modificación aprobada se refiere al plazo de ejecución, no a una nueva cuantía económica. Lo que no excluye, como ya ha ocurrido en casos anteriores de ampliación de contrato de las obras vinculadas al puerto, que no se vaya a solicitar después.

El informe jurídico es favorable a la ampliación, aunque advierte que no queda suficientemente acreditado que la tramitación se realizara dentro del plazo máximo de quince días desde la causa del retraso. Aun así, considera procedente conceder la prórroga por interés público y para garantizar la correcta finalización del contrato.

Recepción parcial

La junta de gobierno local también validó el 11 de junio, horas antes de la apertura del centro de ocio, una recepción parcial de la obra de la explanada del recinto ferial -un importante porcentaje de la obra está por concluir-, con el objetivo de abrir al público unos 5.600 metros cuadrados de los más de 15.000 en los que se está actuando.

Hasta la fecha, ninguno de los retrasos que se han ido sucediendo en las obras de reurbanización del entorno portuario, que suman una inversión de más de 40 millones de euros, ha supuesto penalización alguna para las empresas adjudicatarias. En la mayoría de las ocasiones han llegado acompañadas con modificaciones al alza del presupuesto. Ha sido el caso citado del Muelle Mínguez, la ejecución de la explanada peatonal que sustituye al antiguo paseo de La Libertad y donde se ubicará la feria de atracciones o la construcción del acceso al dique de Levante y conexión con el Centro de Ocio. También se retrasó en más de seis meses la remodelación del paseo dique de Levante, aunque sin incremento de presupuesto. Resueltas con informes de los técnicos municipales asegurando que están justificadas por distintos motivos.

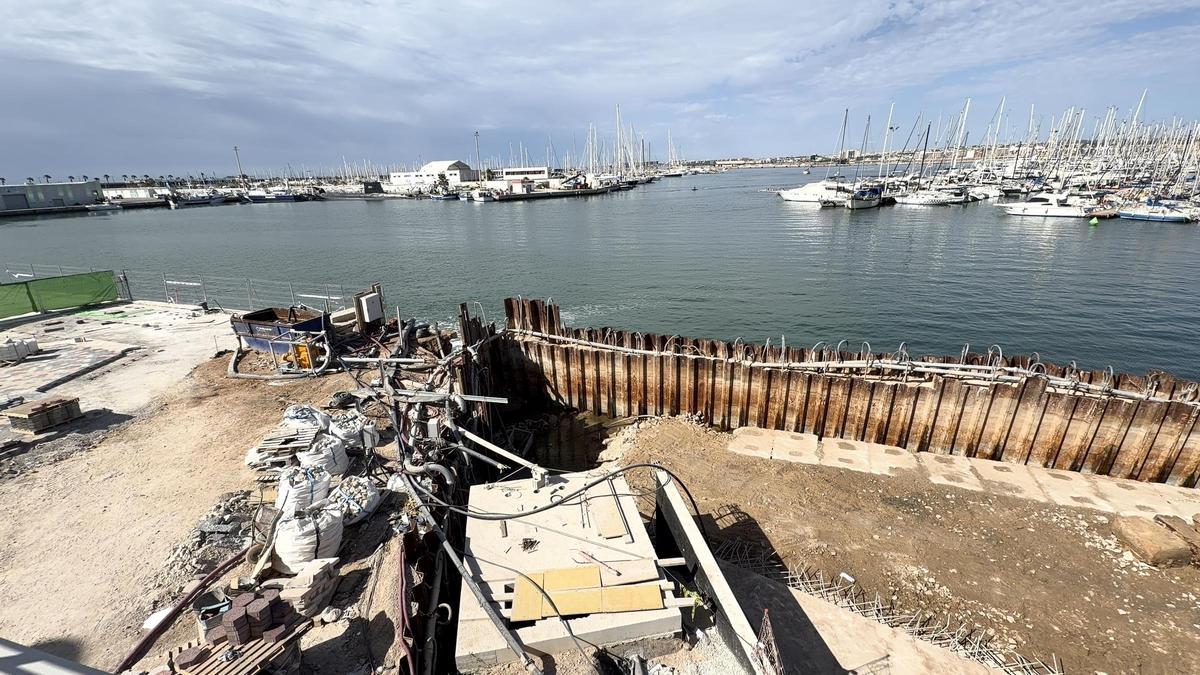

Bombeo a la bahía de las aguas que entran a la zona de remodelación del entorno del Muelle Mínguez

Bombeo a la bahía de las aguas que entran a la zona de remodelación del entorno del Muelle Mínguez / D. Pamies

Una concesión desconocida

Los cambios a los que se alude en la concesión de la dirección general de Puertos de la Generalitat no han sido explicadas por el Ayuntamiento. La Generalitat es la administración competente a la hora de regular el uso del dominio público del puerto, que gestiona directamente, y de su entorno, la primera línea urbana junto al puerto. El Consell otorgó la concesión para que el Ayuntamiento actuara y realizara las obras, pero ninguna de las dos administraciones han hecho públicas ni las condiciones en las que se hizo ni las modificaciones que ha ido incorporando durante las obras.
